Масштабирование производства бумажных мешков: когда и как добавить вторую машину

В какой-то момент каждый растущий переработчик задаётся одним и тем же вопросом: нагружать сильнее уже имеющуюся линию, или инвестировать во вторую машину для производства бумажных мешков? Ошибиться со временем в любую сторону обходится в реальные деньги. Ждать слишком долго значит отказывать в заказах, работать на неустойчивых сверхурочных, и терять клиентов в пользу конкурентов, способных поставлять вовремя. Двигаться слишком рано значит нести простаивающие мощности, замораживать капитал, и растягивать и без того тонкий штат.
Это руководство объясняет, как отличить одно от другого. Оно основано на том, что мы наблюдаем у переработчиков, которые приняли это решение правильно, и на разговорах о вводе в эксплуатацию, которые мы ведём с клиентами, масштабирующимися с одной линии производства бумажных мешков до двух и более. Если вы наблюдаете рост портфеля заказов и задаётесь вопросом, не пора ли добавить вторую машину для производства бумажных мешков, приведённая ниже система поможет вам решить, опираясь на цифры, а не на интуицию.
Реальная производительность одной линии, а не паспортная цифра
У каждой машины есть номинальная скорость на паспортной табличке. Почти ни одно предприятие не работает на этой скорости. Между переналадками, вариацией материала, плановым обслуживанием, и обычным трением рабочей смены устойчивый выпуск обычно составляет от 65 до 80% от номинала за полный месяц. Линия с номинальной скоростью 300 мешков в минуту на практике оказывается линией на 200-240 мешков в минуту при усреднении по реальному производственному календарю. Этот разрыв между номинальным и достижимым выпуском — это именно та метрика, которую производители отслеживают через общую эффективность оборудования (OEE), и именно это число должно определять решение о второй машине для производства бумажных мешков, а не спецификация в паспорте.
Прежде чем решить, нужна ли вторая машина, рассчитайте реально достижимую мощность, а не цифру из паспорта. Отслеживайте четыре показателя за скользящее окно в 90 дней: средний выпуск за смену, плановое время работы против фактического, частоту и продолжительность переналадок, и процент брака. Умножьте достижимый выпуск на доступные часы смен в месяц. Именно это число, а не номинальное, нужно сравнивать со спросом. Чтобы понять, как загрузка вашего предприятия соотносится с более широким сектором упаковочного оборудования, PMMI, Институт производителей упаковочного оборудования, регулярно публикует отраслевые ориентиры по мощностям и инвестициям.

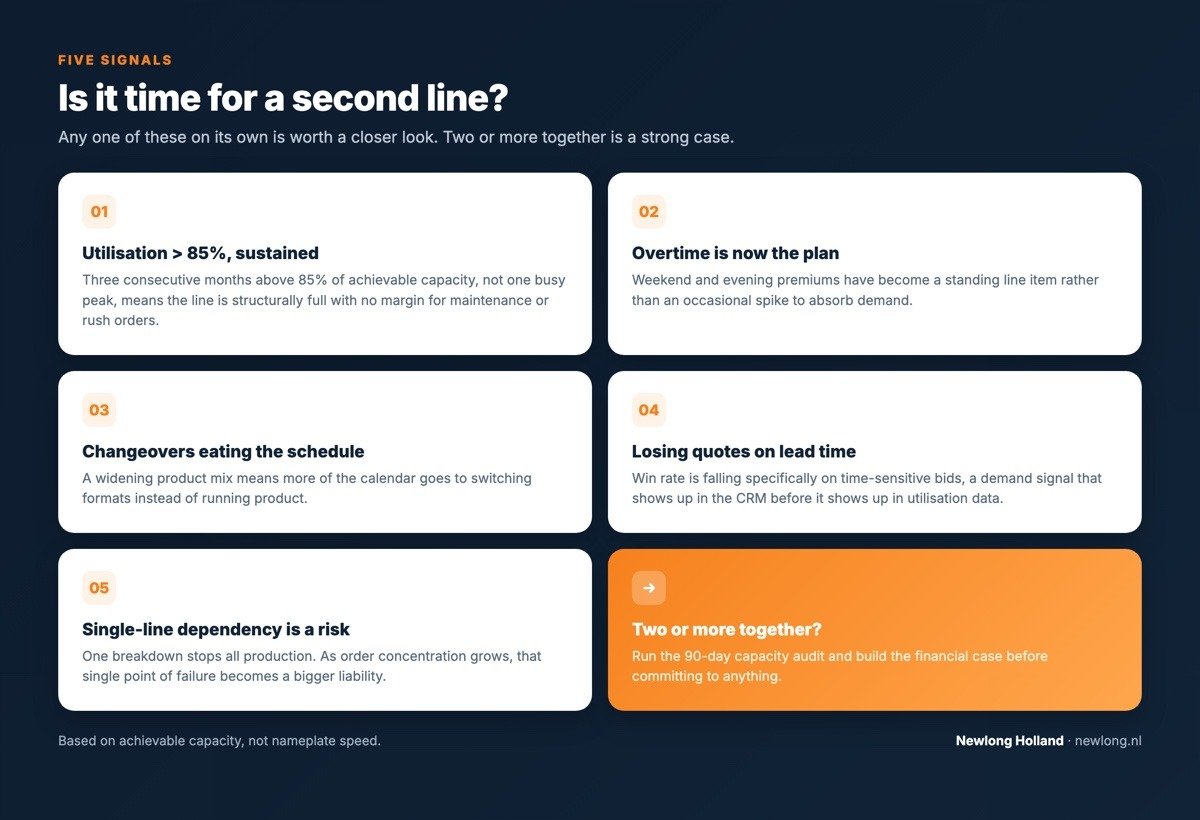

Пять признаков того, что пора добавить вторую машину
1. Устойчивая загрузка выше 85%
Одна линия, работающая выше 85% своей достижимой мощности в течение трёх месяцев подряд, а не одного напряжённого пика, структурно заполнена. Выше этого порога нет запаса для планового обслуживания, нет места для срочного заказа, и каждая незапланированная остановка превращается в пропущенную поставку. Загрузка в диапазоне от 70 до 85% здорова и устойчива. Загрузка выше 85% на протяжении длительного периода означает предприятие, работающее без запаса прочности.
2. Сверхурочные стали планом, а не исключением
Эпизодические сверхурочные покрывают всплеск. Сверхурочные, появляющиеся в графике каждую неделю, означают, что спрос на объём второй смены обслуживается через неустойчивые затраты на труд вместо неустойчивых капитальных затрат. Как только надбавки за выходные и вечерние часы становятся постоянной статьёй расходов, экономика обычно склоняется в пользу второй машины перед постоянными сверхурочными, особенно с учётом усталости операторов, более высокого уровня ошибок в уставших сменах, и риска текучести кадров.
3. Время переналадки съедает растущую долю графика
По мере диверсификации ассортимента продукции одна линия тратит всё больше своего календаря на смену форматов, а не на работу. Если переналадки превратились из эпизодического перерыва в ежедневное событие, вторая линия позволяет выделить одну машину под самые объёмные, стабильные форматы, а другую использовать для коротких партий и испытаний новых продуктов. Такое разделение ассортимента часто восстанавливает больше эффективной мощности, чем предполагают сырые показатели производительности, паттерн, который мы наблюдаем в семи отраслях, охваченных нашим руководством по инженерии фасовки.
4. Вы предлагаете более длительные сроки поставки, чтобы выиграть заказы
Когда ваш отдел продаж начинает предлагать сроки на две-три недели дольше, чем год назад, и проигрывает тендеры по срокам поставки, а не по цене, это сигнал спроса, который проявляется в вашей CRM ещё до того, как проявится в показателях загрузки. Отслеживайте долю выигранных сделок относительно предложенного срока поставки. Снижающаяся доля побед именно по чувствительным ко времени заявкам часто является самым ранним надёжным индикатором того, что ограничением является мощность, а не цена.
5. Зависимость от одной линии стала реальным бизнес-риском
При одной линии крупная поломка не просто обходится в счёт за ремонт, она останавливает всё производство. По мере роста объёма заказов и концентрации клиентов эта единая точка отказа становится всё большим риском. Вторая машина для производства бумажных мешков — это не только инвестиция в мощность, это резервирование, защищающее уже выстроенные отношения. Для клиентов с контрактами, содержащими штрафные санкции за просрочку поставки, одного этого может быть достаточно, чтобы оправдать инвестицию ещё до того, как применится расчёт мощности. Качественное профилактическое обслуживание обеих линий становится ещё важнее, когда вы работаете с резервной мощностью, см. наше руководство по обслуживанию для процедур, снижающих частоту незапланированных простоев на любой из линий.

Финансовое обоснование: что вторая линия реально стоит и приносит
Цена покупки машины — это видимая цифра. Она редко является решающей. Стройте сравнение вокруг общей стоимости добавленной мощности против выручки и маржи, которые она открывает.
- Капитальные затраты. Цена машины, установка, модификации помещения, и любое дополнительное оборудование для обработки материалов или паллетирования, необходимое для питания второй линии.
- Дополнительные операционные затраты. Вторая бригада, дополнительные расходы на обслуживание, повышенное потребление коммунальных ресурсов, и инвестиции в обучение, описанные в нашем руководстве по обучению операторов.
- Стоимость альтернативы. То, что вы уже платите за надбавки за сверхурочные, срочную доставку для покрытия пропущенных сроков, и упущенные заказы, которые вы сейчас отклоняете или теряете из-за сроков поставки.
- Раскрытые выручка и маржа. Не только заказы, которые вы теперь можете принимать, но и ценовая власть, возникающая от возможности снова предлагать конкурентные сроки поставки.
Проведите это как реальный расчёт окупаемости, а не интуитивную оценку. Многие переработчики обнаруживают, что при честном суммировании сверхурочных, расходов на срочность, и стоимости упущенных заказов вторая линия окупается быстрее, чем предполагает каталожная цена, часто в течение 18-30 месяцев в зависимости от темпов наращивания загрузки.
Та же спецификация, или дополняющая вторая линия?
После принятия решения следующий вопрос — какую машину покупать. Есть два распространённых пути, и правильный зависит от того, что изначально привело к решению.
Продублировать уже имеющуюся линию
Если ограничение, это чистый объём при стабильном ассортименте продукции, вторая идентичная линия обычно самый простой выбор. Ваши операторы уже знают машину, ваш запас запчастей покрывает обе линии, и вашей команде по обслуживанию не нужно осваивать вторую платформу. Это путь с наименьшим риском и самым быстрым вводом в эксплуатацию, потому что уже имеющийся у вас план обучения и устранения неисправностей применяется напрямую. Та же логика применима к оборудованию для закрытия, наше руководство по выбору швейных машин для мешков описывает, как рассчитать вторую станцию закрытия, когда линия производства работает в две смены.
Добавить дополняющую конфигурацию
Если реальное ограничение, это время переналадки или расширяющийся ассортимент продукции, вторая линия с иной конфигурацией, линия с рулонной подачей рядом с линией с листовой подачей, или другой метод закрытия из нашего ассортимента швейного оборудования для мешков или инженерии фасовки, может решить проблему ассортимента, а не просто удвоить проблему объёма. Этот путь требует больше планирования и второй линии обучения, но часто восстанавливает больше эффективной мощности, чем простое дублирование, потому что прекращает принуждать каждый формат проходить через один и тот же цикл переналадки.
Планирование помещения и персонала: то, что забывают заложить в бюджет
Сама машина редко является узким местом в проекте масштабирования. Эти четыре пункта чаще всего срывают график:
- Производственная площадь и поток материалов. Второй линии нужны собственное место для рулонов бумаги, хранение незавершённого производства, и путь паллетирования, не пересекающий трафик первой линии. Составьте карту физической планировки до, а не после, определения площадки.
- Электропитание и коммунальные ресурсы. Убедитесь, что электрическая мощность, сжатый воздух, и любые технологические коммунальные ресурсы способны поддерживать две одновременно работающие линии, не только на бумаге, но и в условиях реальной пиковой нагрузки.
- Наращивание персонала. Планируйте от трёх до пяти обученных операторов на линию в зависимости от сменного графика, следуя рекомендациям по персоналу из нашего руководства по обучению операторов. Набор и обучение второй бригады занимает больше времени, чем установка машины, поэтому начинайте это параллельно, а не после ввода в эксплуатацию. Доступность квалифицированной рабочей силы, постоянная тема в производственном секторе, The Manufacturing Institute отслеживает лежащие в основе кадровые тенденции более подробно, чем мы можем осветить здесь.
- Возможности контроля. Удвоение числа машин без увеличения возможностей контроля — это распространённая, но устранимая причина сбоев. Кто-то должен с первого дня отвечать за качество, планирование, и устранение неисправностей на обеих линиях.
Поэтапный подход к вводу в эксплуатацию второй линии
Ввод в эксплуатацию второй линии при продолжающей работать первой, это иная задача, чем установка с нуля. Последовательность, которая лучше всего работает для большинства переработчиков:
- Этап 1, до заказа. Завершите обоснование мощности, подтвердите готовность помещения, и начните набор второй бригады до отправки машины. Сроки поставки нового оборудования обычно составляют от 12 до 20 недель, используйте это время продуктивно.
- Этап 2, установка и ввод в эксплуатацию. Спланируйте установку так, чтобы минимизировать нарушение работы первой линии, и проводите ввод в эксплуатацию и приёмку по безопасности по собственному графику новой линии, а не сжимая его ради произвольной даты запуска.
- Этап 3, параллельное наращивание. Работайте на обеих линиях ниже полной загрузки первые 4-8 недель, пока вторая бригада проходит этапы обучения по нашей системе подготовки операторов. Устойте перед соблазном сразу загрузить вторую линию на полную мощность.
- Этап 4, полная интеграция. Как только вторая линия выйдет на целевую скорость и процент брака, перераспределите ассортимент продукции между обеими линиями на основе того, что вы узнали о паттернах переналадки во время наращивания.
Как Newlong поддерживает растущих клиентов
Значительную часть новых установок мы вводим в эксплуатацию для клиентов, добавляющих мощность к уже существующему предприятию, а не начинающих с нуля. Это меняет то, как выглядит поддержка. Наша инженерная команда изучает ассортимент продукции и данные о переналадках вашей текущей линии, прежде чем рекомендовать, подходит ли дублирование или дополняющая конфигурация вашему паттерну роста. Ввод в эксплуатацию планируется вокруг вашего действующего производства, а не наоборот, и обучение операторов для вашей второй бригады следует той же структурированной системе, которую мы используем для первой установки, проводимой техниками, знающими ваши конкретные сорта бумаги и ассортимент продукции.
Если вы наблюдаете рост загрузки и задаётесь вопросом, оправдывают ли цифры вторую линию, свяжитесь с нашей командой. Мы можем помочь вам построить обоснование мощности на основе ваших реальных производственных данных, прежде чем вы к чему-либо обязуетесь.
Часто задаваемые вопросы
1. Какой уровень загрузки означает, что нам следует добавить вторую машину?
Устойчивая загрузка выше 85% достижимой мощности в течение трёх месяцев подряд, а не одного напряжённого периода, самый ясный сигнал. Ниже этого уровня у большинства предприятий ещё достаточно запаса, чтобы поглотить рост спроса без добавления линии.
2. Должна ли вторая машина для производства бумажных мешков быть идентична первой?
Если ограничение, это чистый объём при стабильном ассортименте продукции, да, дублирование, путь с наименьшим риском и самым быстрым вводом в эксплуатацию. Если ограничение, это время переналадки или расширяющийся ассортимент продукции, дополняющая конфигурация, например сочетание линии с рулонной подачей и линии с листовой подачей, часто восстанавливает больше эффективной мощности.
3. Сколько времени проходит от решения до работающей второй линии?
Сроки поставки оборудования обычно составляют от 12 до 20 недель, плюс установка и период параллельного наращивания от 4 до 8 недель, прежде чем линия достигнет целевой скорости и процента брака. Заложите в бюджет 6-9 месяцев от заказа на покупку до полной интеграции.
4. Сколько операторов нам нужно для второй линии?
Планируйте от трёх до пяти полностью обученных операторов на линию в зависимости от сменного графика, та же рекомендация, что мы приводим в нашей системе подготовки операторов. Начинайте набор и обучение задолго до прибытия машины, поскольку формирование компетентной бригады занимает больше времени, чем установка оборудования.
5. Дешевле ли сверхурочные, чем вторая машина?
В краткосрочной перспективе, да. Как только сверхурочные становятся постоянной еженедельной статьёй расходов, а не эпизодическим всплеском, экономика обычно меняется в обратную сторону. Сложите надбавки за выходные и вечерние часы, связанный с усталостью брак и уровень ошибок, и риск текучести кадров, прежде чем сравнивать это с капитальными затратами на вторую линию.
6. Какие изменения помещения нам следует спланировать помимо самой машины?
Производственная площадь и поток материалов, электрическая и пневматическая мощность при реальной пиковой нагрузке, и возможности контроля на двух линиях, это пункты, которые чаще всего срывают график. Составьте по ним карту до определения площадки или даты установки.
7. Как понять, теряем ли мы заказы из-за сроков поставки или из-за цены?
Отслеживайте долю выигранных сделок относительно предложенного срока поставки отдельно от доли выигранных сделок относительно цены. Снижающаяся доля побед именно по чувствительным ко времени заявкам, при том что конкурентные по цене заявки продолжают конвертироваться нормально, указывает на мощность как ограничение, а не на ценообразование.
8. Можем ли мы провести ввод в эксплуатацию второй линии, не нарушая работу первой?
Да, при планировании. Спланируйте установку и ввод в эксплуатацию вокруг существующего производственного календаря, держите вторую линию ниже полной загрузки в первые 4-8 недель наращивания, и избегайте сжатия приёмки по безопасности ради произвольной даты запуска.
9. Каков типичный период окупаемости второй линии?
Он варьируется в зависимости от темпов наращивания загрузки и маржи продукта, но многие переработчики видят окупаемость в течение 18-30 месяцев, если в расчёт включены экономия на сверхурочных, избежание расходов на срочность, и ранее упущенные заказы наряду с новой выручкой.
10. Имеет ли значение зависимость от одной линии, даже если мы ещё не на полной мощности?
Да, для клиентов с контрактами, содержащими штрафы за просрочку поставки, или сильно концентрированными портфелями заказов, резервирование на случай крупной поломки может оправдать вторую линию ещё до того, как это сделает сырой расчёт мощности. Это в равной степени решение о риске, как и решение об объёме.
11. Следует ли модернизировать нашу текущую линию перед добавлением второй?
Если ваша существующая линия работает значительно ниже достижимой мощности из-за устранимой проблемы, такой как плохая дисциплина переналадок или устаревшая система управления, устранение этого разрыва может быть быстрее и дешевле, чем добавление мощности. Сначала проведите 90-дневный аудит мощности, чтобы убедиться, что ограничение реально, а не является замаскированным исправлением процесса.
Готовы построить обоснование мощности?
Независимо от того, близки ли вы к решению или всё ещё собираете цифры, мы можем помочь вам построить обоснование второй машины для производства бумажных мешков, основанное на ваших реальных производственных данных, а не на догадках. Свяжитесь с нашей командой, чтобы обсудить вашу загрузку, ассортимент продукции, и планы роста.
